Ремонт квартиры — это сложный и многоэтапный процесс, требующий строгого финансового контроля. Главный документ, который защитит вас от переплат и недобросовестных подрядчиков, — это детальная смета. Часто строительные бригады намеренно упрощают сметную документацию или «забывают» включить мелкие детали, которые в процессе стройки выливаются в огромные дополнительные расходы.

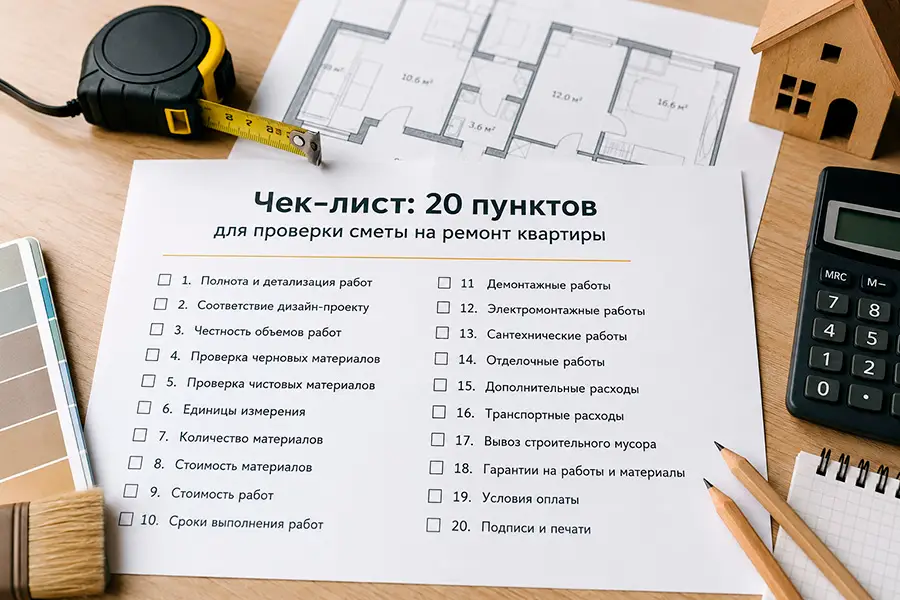

Чтобы бюджет на ремонт не вырос в полтора раза, мы подготовили подробный чек-лист, какой должна быть смета на ремонт квартиры из 20 ключевых пунктов.
1. Организационные моменты и подготовка к ремонту
Многие проблемы начинаются еще до завоза строительных смесей. Проверьте, включены ли в смету базовые организационные расходы:
- Детализация работ. В смете на отделку не должно быть размытых строчек вроде «Ремонт санузла под ключ — 150 000 руб.». Каждая технологическая операция (демонтаж, грунтовка, укладка плитки) должна быть прописана отдельно с указанием стоимости.
- Единицы измерения. Убедитесь, в чем измеряется работа: квадратные метры (м²), погонные метры (пог. м) или штуки. Непрозрачные единицы измерения — частая лазейка для накрутки цены.
- Вывоз строительного мусора. Демонтаж и черновые работы генерируют тонны отходов. Указаны ли в смете заказ контейнера (ПУХТО) и услуги грузчиков?
- Доставка и подъем материалов. Подъем листов гипсокартона или мешков со штукатуркой на 10-й этаж без грузового лифта может стоить внушительную сумму. Это должно быть учтено заранее.
- Защитные и укрывные материалы. Пленка для окон, картон для защиты входной двери, малярный скотч — всё это требует затрат и должно быть зафиксировано в смете.
2. Демонтаж и черновая отделка
Черновой этап — фундамент качественного ремонта. Ошибки или скрытые работы здесь обходятся дороже всего.
- Полный цикл демонтажа. Если вы делаете ремонт вторичного жилья, учтен ли демонтаж старой стяжки пола, снятие старой краски со стен и демонтаж устаревшей проводки?
- Грунтовка (включая бетоноконтакт). Грунтование должно предшествовать почти каждому этапу отделки (перед штукатуркой, шпаклевкой и поклейкой обоев). В смете это отражается как отдельный вид работ.
- Толщина штукатурного слоя. Стоимость черновой отделки часто указывается для слоя штукатурки до 2-3 см. Если стены кривые и требуется слой в 5 см, расход материалов и цена работ значительно возрастут.
- Армирование стен и стяжки. При толстом слое штукатурки или стяжки пола обязательна укладка армирующей сетки. Убедитесь, что она присутствует в списке материалов.
- Гидроизоляция мокрых зон. Критически важный пункт для ванной комнаты и санузла. Включает в себя обмазочную гидроизоляцию пола с обязательным заходом на стены (минимум на 15-20 см).
3. Инженерные сети: Электрика и Сантехника
Замена коммуникаций — самая дорогая и технически сложная часть ремонта квартиры.
- Штробление стен под проводку. Цена работ зависит от материала стен (бетон, кирпич, пеноблок). Штробление бетонных стен всегда стоит дороже. Учтена ли последующая заделка штроб после прокладки кабеля?
- Точки электропитания. Уточните, как именно считаются «точки» (розетки, выключатели, выводы под бра). Некоторые бригады оценивают подрозетник, механизм и рамку как три отдельные операции.
- Сборка электрощита. Монтаж автоматов защиты, УЗО, реле напряжения и самого распределительного бокса должен быть четко расписан в смете.
- Разводка труб водоснабжения и канализации. Учтен ли монтаж труб от стояка до каждого потребителя: раковины, ванны, стиральной машины и бойлера?
- Инженерная сантехника. Фильтры тонкой очистки воды, редукторы давления, коллекторы (гребенки), система защиты от протечек — эти важные элементы часто «забывают» включить в смету на старте проекта.
4. Чистовая отделка помещений
На этом этапе квартира приобретает жилой вид, но здесь тоже кроется немало подводных камней.
- Подготовка стен под финишное покрытие. Подготовка стен под покраску и под плотные флизелиновые обои — это разный объем работ. Финишная отделка под покраску требует идеального шпаклевания и наклейки стеклохолста (паутинки).
- Затирка швов плитки. Работа с цементной затиркой имеет стандартную цену, а вот использование эпоксидной затирки (которая не темнеет и не пропускает воду) требует особых навыков и обходится в 2-3 раза дороже.
- Монтаж плинтусов и порожков. Установка плинтуса из МДФ, дюрополимера или скрытого профиля оценивается совершенно по-разному, что должно быть отражено в расчетах.
- Откосы и подоконники. Штукатурка и покраска откосов, монтаж подоконников и установка перфорированных уголков должны быть выделены в смете отдельными позициями.
5. Скрытые и непредвиденные расходы
- Расходные материалы для инструмента. Буры для перфоратора, шпатели, валики, диски для болгарки, мешки для мусора. Убедитесь, что подрядчик не перекладывает покупку своего инструмента на вас. Обычно «расходники» закладываются в смету фиксированной суммой (например, 10–15 тыс. рублей на весь период стройки).
